viernes, 4 de octubre de 2024
Particulares Pico y placa Viernes 7 y 8

Así avanza el proyecto Chirajara-Fundadores en la vía al Llano


Así avanza el proyecto Chirajara-Fundadores en la vía al Llano 1

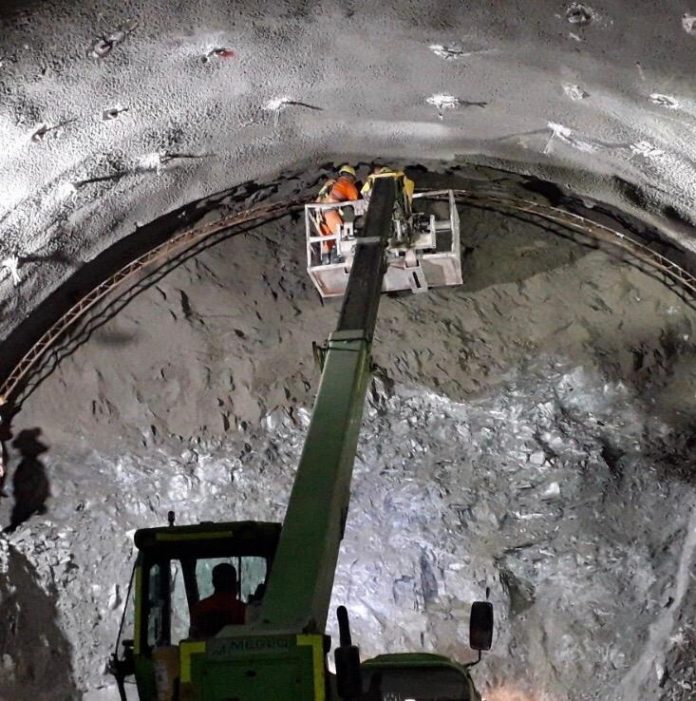

• Entre las obras más representativas se destacan cuatro túneles de gran envergadura, entre ellos, Buenavista y los túneles 5, 3 y 2.
RP
Redacción PDM
  • Publicado en Jun 04, 2020
  • Sección Región

COMPARTE

El proyecto Chirajara-Fundadores, concesionado por la Agencia Nacional de Infraestructura (ANI), permitirá la accesibilidad directa desde el centro Colombia hasta los Llanos Orientales, una de las regiones más importantes para la economía del país. A la fecha, 1.520 empleos han retomado labores de los 2.024 que se tienen estimados reanuden actividades de obra.

“Este proyecto tiene un avance muy significativo del 71% por encima de su programa de ejecución del 60%, contempla la construcción de 22,6 kilómetros de segunda calzada, seis túneles, 21 puentes vehiculares y siete puentes peatonales”, destacó Carlos García, Vicepresidente Ejecutivo de la entidad.

Entre las obras más representativas se destacan cuatro túneles de gran envergadura, entre ellos, el túnel Buenavista, el más grande de este corredor vial, pues tiene una longitud de 4.558 metros y está ubicado entre los sectores Bijagüal y Buenavista.  A la fecha registra un avance del 53%.

Por su parte, el túnel 5, ubicado entre Susumuco y Pipiral, con una longitud de 1.655 metros, presenta un avance del 78%.

El túnel 3, que se construye entre Macalito y Susumuco, con una longitud de 1.447 metros, tiene un avance del 76%. Este túnel obtuvo su cale (encuentro de dos frentes de obra) a comienzos de marzo.

Y el túnel 2, ubicado entre el sector de Casa de Teja y Macalito, cuya longitud es de 550 metros, alcanza un avance del 90%.

Una vez termine la etapa de construcción del proyecto Chirajara – Fundadores y se entre en operación, se espera una reducción en 22 minutos en tiempos de viaje para transporte de carga.

Así las cosas, el proyecto beneficiará a los usuarios en términos de reducción en costos de operación y disminución de la accidentalidad, al estar construido con normas y especificaciones técnicas de calidad y seguridad.

La finalización de las obras en este corredor permitirá mayor desarrollo y accesibilidad directa a esta región que se constituye como despensa agrícola y ganadera y por ser además una de las zonas de mayor producción de hidrocarburos en el orden nacional, tanto para el consumo interno como para la exportación.

Las obras de la vía al llano

El corredor entre Bogotá y Villavicencio tiene una longitud total de 85,6 kilómetros.

A comienzos del año, el presidente Iván Duque hizo entrega de 10.5 km de segunda calzada en el tramo Chirajara – Fundadores. La obra contó con una inversión de $767 mil millones de pesos.

Igualmente, dentro de las obras que ya disfrutan los llaneros está el túnel La Pala, de 1.950 metros y el viaducto Pipiral, una megaestructura de 712 metros de largo.

Por otro lado, con los trabajos que se realizaron en el km 58, como el tablestacado, en el que se invirtieron más de 16 mil millones de pesos, se garantizó el tránsito por la vía las 24 horas del día.



Sobre la vía al Llano

La vía está dividida en tres tramos así:

Primer Tercio: Se inicia en el sector Usme, en la salida de Bogotá y finaliza en el sector El Tablón. Tiene una extensión de 34 kilómetros. Es un proyecto de primera generación de concesiones firmado hace 25 años.

Segundo Tercio: Está ubicado entre el Tablón y Chirajara. Comprende la construcción de 29 kilómetros de doble calzada, 45 puentes, 18 túneles y cuatro galerías de escape.

Tercio Final: Este tercio va desde Chirajara hasta Villavicencio. Tiene una extensión de 22,6 kilómetros y es un proyecto perteneciente al programa de autopistas de cuarta generación.
